11月13日,国网宕昌县供电公司35千伏临江变电站综合自动化改造工程正处于火热攻坚阶段。该工程自10月29日正式开工,预计11月28日全面完工,目前施工人员正全员奋战抢进度,全力为即将到来的冬季用电高峰筑牢电网安全稳定运行基础。

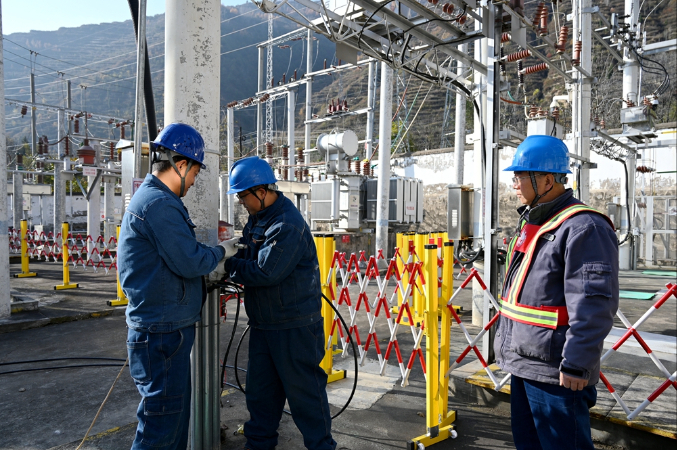

随着冬季气温下降,临江镇及周边区域用电负荷持续攀升,35千伏临江变电站原有设备因运行年限较长,在保护性能、智能化程度等方面已难以适配负荷增长需求,改造工程迫在眉睫。此次改造以“设备升级+系统优化”为核心,重点实施控制室1、2号主变保护屏、35千伏及10千伏线路保护屏、公用测控、远动屏、交直流充馈电屏等关键设备更换,同步开展新电缆沟开挖、电缆敷设、二次回路重新接线及保护传动试验等配套工作,后续还将完成后台及调度信息核对、定值核对,待五防通讯验收合格后投运,全面提升变电站运行质效。

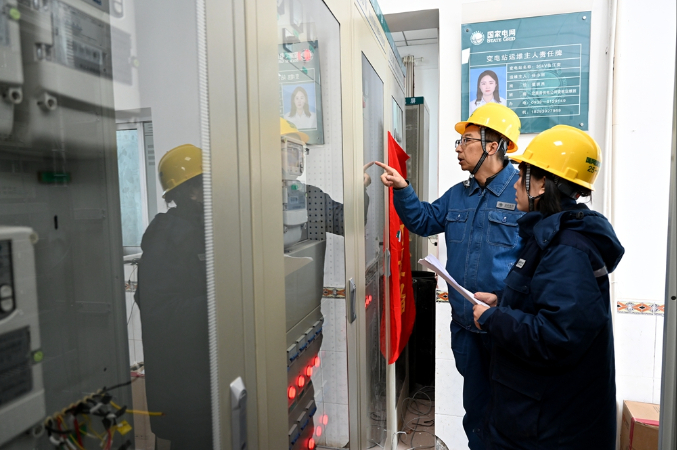

为确保施工安全与进度双保障,项目团队严格落实“日管控、周调度”机制,细化安全管控措施,针对现场作业、带电调试等关键环节设置专人监护;倒排工期制定详细施工计划,全员轮班加班加点,在保障施工质量的前提下全力加快工程推进速度。

该公司相关负责人介绍,该工程竣工投运后变电站供电可靠性与智能化水平将实现质的提升,不仅能有效抵御冬季低温、雨雪等恶劣天气对电网的影响,更能满足临江镇及周边企业、居民生产生活用电增长需求,为区域乡村振兴、产业发展提供持续稳定的电力支撑。(杨建军)
