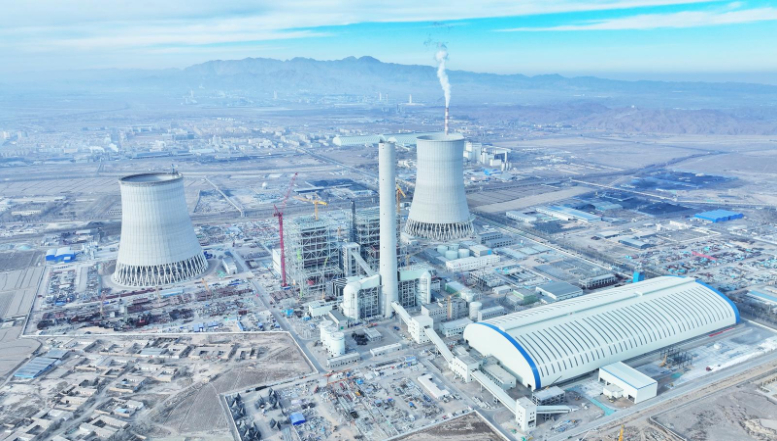

金昌2×1000兆瓦调峰煤电项目现场
新年伊始,华电甘肃公司投资建设的金昌2×1000兆瓦调峰煤电项目现场,呈现一派繁忙有序的建设景象。作为服务“沙戈荒”大型风电光伏基地开发、保障“陇电入浙”特高压直流工程稳定运行的关键性调峰电源,该项目正紧扣节点目标,在确保安全与质量的前提下全面加速推进,以“开年即冲刺”的姿态,为构建新型电力系统提供坚实支撑。
该项目是甘肃省“十四五”能源发展规划的重点工程,位于金昌市永昌县河西堡镇,总投资约80亿元,规划建设2台100万千瓦超超临界间接空冷燃煤发电机组,同步配套建设烟气脱硫、脱硝环保设施及铁路专用线。项目设计年发电量90亿千瓦时,建成后将有效提升电网调峰能力,促进新能源消纳,推动“风光水火储”一体化绿色能源体系建设。
自2023年10月获得核准以来,项目建设持续高效推进,工程实体进度总体受控,多项关键节点如期完成。主厂房已实现封闭,为内部设备安装创造了条件;一号间冷塔、烟囱外筒相继顺利结顶,矗立起醒目的工程地标;一号锅炉受热面水压试验圆满完成,标志着锅炉主体安装基本完成,为后续机组调试奠定了坚实基础。截至2025年12月30日,项目2025年度所有里程碑节点任务均已达成,为2026年6月底首台机组投产发电的目标赢得了主动。
当前,全体参建人员正以饱满的热情投入新阶段的施工。项目紧扣年度建设计划,科学组织,精细管理,全力以赴抓安全、保质量、促进度,确保这一能源保供与绿色转型的重要工程早日建成、发挥效益,为区域经济社会发展注入强劲动力。(记者:柯玉栋)
