6月6日,在甘肃省白银市景泰县上沙沃镇梁家槽村,甘肃-浙江±800千伏特高压直流输电工程(甘肃段)顺利跨越定武高速公路,至此,该工程甘2标跨越高速公路、高铁、电气化铁路任务全部完成,为工程全线贯通奠定坚实基础。

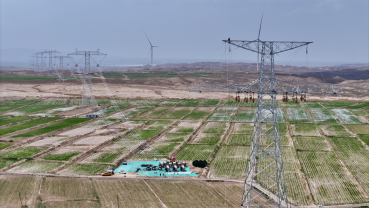

本次跨越施工放线段长度806米,线路在N0399-N0400档内跨越定武高速,跨越档距离411米,采用“耐-直-耐”独立耐张段跨越方式进行跨越。
由于本次跨越涉及路段车流量较大,为确保跨越施工安全、高效推进,在定武高速两侧分别搭设高16米、17米的钢管跨越架,对被跨高速公路进行防护。同时,本次放线段内同时跨越35千伏线路3次,10千伏线路1次,采用半档封网、电缆过渡的方式对被跨线路进行防护,有效压降跨越施工风险。
此次跨越作业中,国网甘肃电力提前筹划、精心组织各参建单位积极对接高速管理部门,提前办理跨越施工相关手续,严肃施工方案编审批程序。通过科学调配施工资源,强化施工全流程精细化管理,严格落实现场安全管控措施和质量标准,确保跨越施工各环节工作规范有序推进。
“陇电入浙”工程作为国家“西电东送”重点工程,建成后每年可向浙江送电超360亿千瓦时,可促进新能源电量消纳超210亿千瓦时、减少二氧化碳排放1700万吨,对落实国家“双碳”战略目标,发挥甘肃省能源资源优势,满足浙江省绿色电力供应,保障全国能源安全,推进能源结构调整,加快发展新质生产力具有重要意义。(强文莉 闫敏)
