甘南:抓实重点项目建设 推动生态民生双向跃升

2026-07-14 18:50:48     来源: 甘南州融媒体中心
字体:
分享到:

  抓项目就是抓发展,补短板就是惠民生。为持续巩固拓展“全域无垃圾”治理成果,彻底破解城乡生活垃圾处置瓶颈,补齐环卫基础设施建设短板,甘南州聚焦生态保护与民生改善双向赋能,全力推进甘南州生活垃圾焚烧发电项目提速提质建设。目前项目各施工环节有序推进中,预计2026年底全面竣工,2027年3月底投产运行。

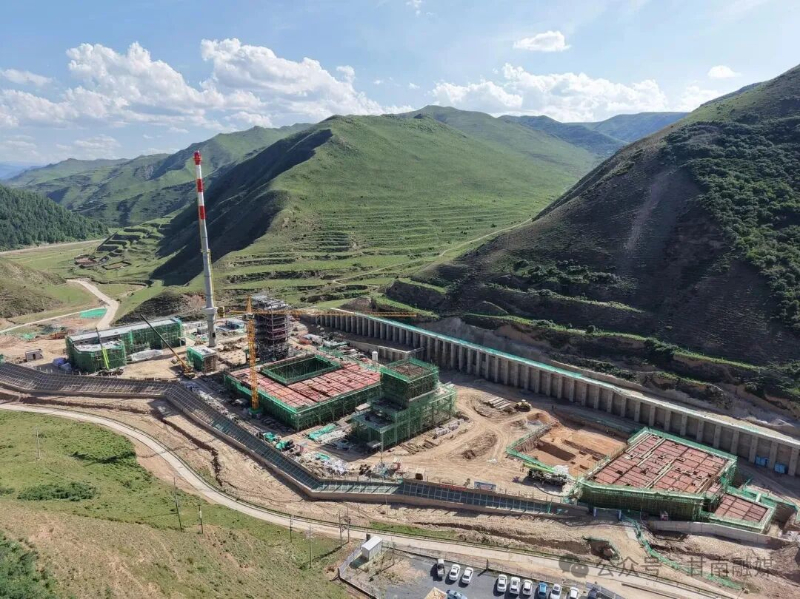

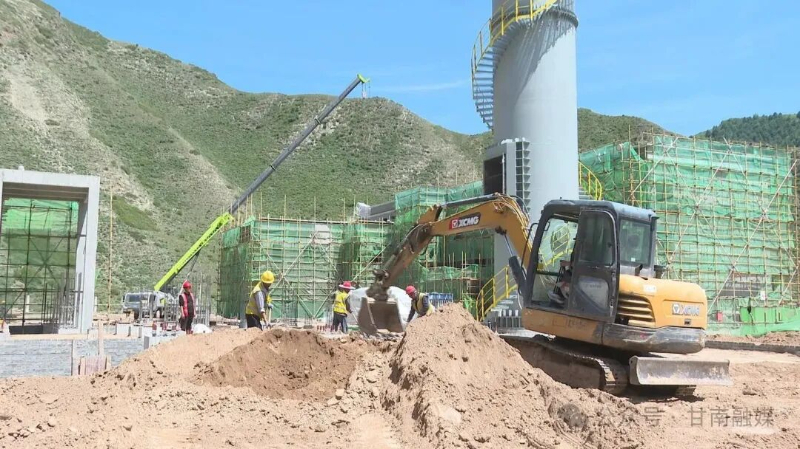

  盛夏时节,万物勃发,正是项目建设的黄金窗口期。走进卓尼县完冒镇康木车村施工现场,机械轰鸣、塔吊林立,各类施工设备全速运转,工人们正抢抓施工黄金期,有序开展各项作业。作为全州补短板、惠民生、护生态的关键性重点工程,甘南州生活垃圾焚烧发电项目是甘南州优化城乡人居环境、推进生活垃圾无害化、减量化、资源化处理的核心支撑项目。项目整体设计日处理生活垃圾规模500吨,一期日处理生活垃圾300吨,同时可协同处置餐厨垃圾20吨、市政污泥30吨,服务覆盖合作、临潭、卓尼三县市,年均处理生活垃圾约11万吨,年最大上网电量可达2600万度,实现垃圾变废为宝、绿色循环利用。

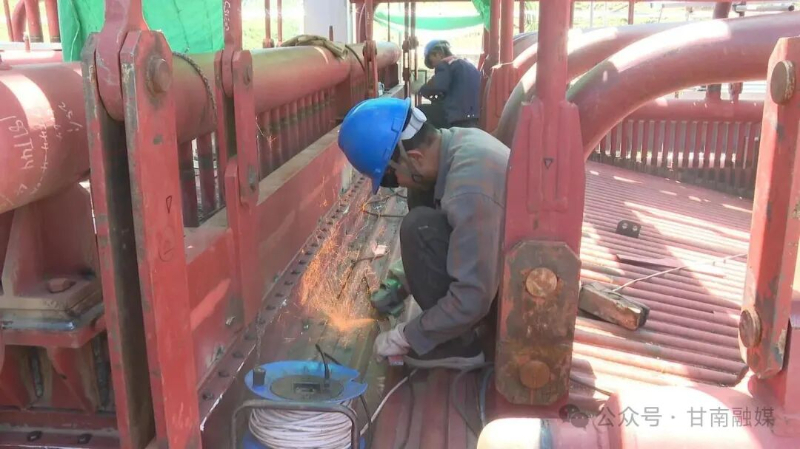

  自项目开工建设以来,甘南州紧盯时间节点、细化施工任务、严把质量安全关口,科学统筹施工力量、优化施工方案,全力全速推进项目建设,各项建设指标稳步达标、建设进度持续向好。截至目前,项目边坡治理工程完成90%,主厂房主体建设完成35%,生活楼建设完成75%,锅炉安装进度达60%,烟囱安装工程完成90%,厂区围墙、门卫室施工完成80%,污水处理站生化池区域建设进度超70%。

  甘南泰欣光谷环保能源有限公司副总经理杨学锋告诉记者,甘南州生活垃圾焚烧发电项目自2025年5月20日破土动工后,全体施工队伍挂图作战、压茬推进,各项建设工序平稳有序落地。截至当前,项目累计完成固定资产投资1.12亿元,整体施工进度达到40%。项目建设全程得到州县住建部门常态化督导、全方位管控。按整体进度建设规划,项目将于2026年底全面完工,力争在2027年3月底顺利实现点火投产、投入运营。他表示,将继续统筹所有参建单位,锚定各阶段施工目标不放松,牢牢守住安全生产、工程质量两条底线,精细化管控现场每一道施工工序,高标准、规范化推进项目建设。

  长期以来,甘南州城乡生活垃圾以填埋处理为主、焚烧处置为辅,传统处理模式存在处置效率低、资源化利用率低、环保压力大等短板,生活垃圾末端处置难题,成为制约城乡人居环境提质、生态文明建设的薄弱环节。该项目的落地建设与投用,将从根本上破解全州城乡生活垃圾处置“出口”瓶颈,将全方位补齐全州城乡一体化垃圾收运处置基础设施短板,构建起“无害化、减量化、资源化”的现代化垃圾处置体系,大幅提升全州生活垃圾无害化处理能力和再生资源利用水平,有效减少垃圾填埋占地、土壤及水源污染等问题,持续巩固“全域无垃圾”治理成效,推动生态环境保护与绿色低碳发展深度融合。同时,项目通过垃圾焚烧发电实现清洁能源输出,助力全州“双碳”目标落地,持续改善城乡人居环境,切实提升群众生态获得感、生活幸福感,为甘南州打造生态文明高地、推动经济社会高质量绿色发展夯实坚实基础。

  甘南州住建局环境整治科负责人鲁国平介绍,甘南州生活垃圾焚烧发电项目是重点招商项目,项目推进中建立前期签约、施工建设、投产运营全流程“管家式”闭环服务,持续优化审批流程、全力打通建设堵点、破解项目难题,全方位保障项目稳步高效建设。他表示,将持续压实项目建设责任,紧盯竣工投运目标,严把工程质量、安全、环保关,全力保障项目按期竣工、顺利投用,以优质民生工程、生态工程赋能全州城乡建设提质、生态环境增效、民生福祉升级。(甘南融媒记者李喜才)
