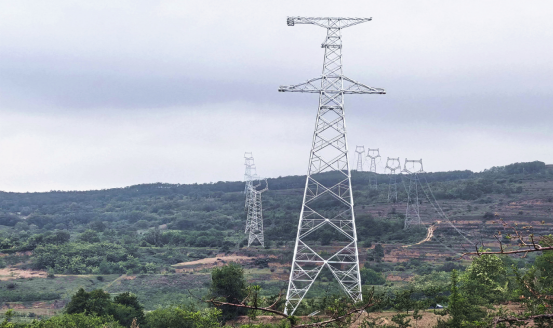

7月29日,随着最后一基吊车组立铁塔顺利安装、螺栓全部紧固到位,甘肃陇南晒金变至麦积变330千伏线路加强工程(陇南段)全线铁塔组立施工任务顺利收官,工程取得关键性阶段性胜利,正式转入导地线架设施工阶段。

330千伏麦晒二线工程为省级重点电网建设项目,线路全长约103.9公里,新建铁塔227基,线路跨越天水、陇南两地,沿线山高坡陡、沟壑纵横,山地占比高,道路运输条件受限,临近几十条在运电力线路,高风险作业点多、外部协调难度大。自开工以来,国网陇南供电公司统筹设计、施工、监理各参建单位,严守安全生产底线,落实基建“8+2”高风险工况管控要求,严格执行三算四验五禁止,常态化开展现场安全隐患排查。
国网陇南供电公司科学优化施工组织方案,大力推广机械化组塔施工,合理划分多个作业面同步推进;主动对接沿线当地政府、村镇,高效推进征地协调、通道清理等工作。面对汛期多雨、山地施工有效工期紧张等困难,各参建人员抢抓晴好施工窗口期,细化周施工计划,严把塔材吊装、高空组装、螺栓紧固等关键工序质量,全过程落实标准化施工工艺,高质量完成全线铁塔组立目标。
该工程是补强陇南东部330千伏主网架的关键通道,投运后将有效破解陇南电网受电断面输送能力不足问题,优化麦积变、晒金变潮流分布,提升电网N-1运行安全水平,增强区域供电可靠性,为陇南、天水两地负荷增长、新能源消纳提供坚强电力保障。
下一步,国网陇南供电公司将持续压紧安全、质量、进度管控责任,有序推进导地线展放、附件安装等后续工序,紧盯关键节点目标,全力推动工程按期建成投运。
