甘肃电通设计公司:巨化玉门北山1吉瓦风电场项目升压站及送出线路工程成功投运

2026-08-31 16:31:55     来源: 甘肃电通设计公司
字体:
分享到:

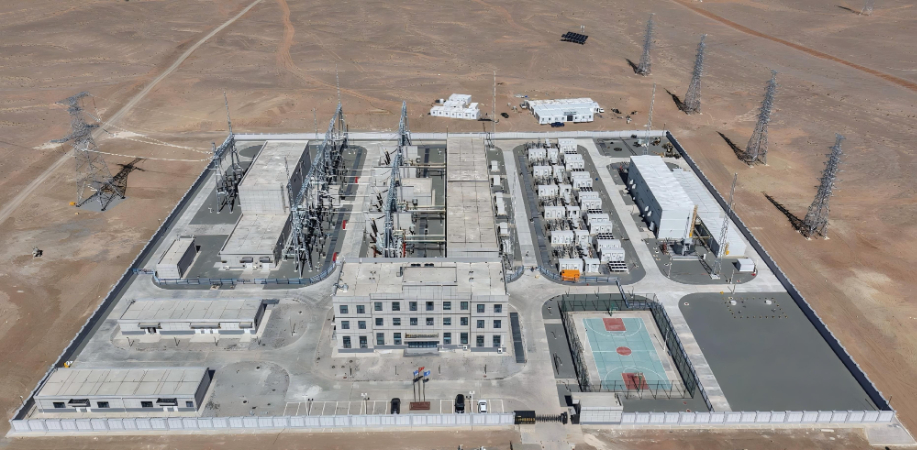

  8月29日,由甘肃电通设计公司承揽的巨化新能源(玉门)有限公司玉门北山1吉瓦风电场项目升压站及送出线路工程顺利实现全系统带电投运,全站设备运行参数稳定、工况良好,标志着该项目建设任务圆满收官,为后续全容量并网发电、清洁能源规模化外送奠定了坚实保障。

  该项目位于甘肃省酒泉市玉门市花海镇,本期装设3台360MVA主变压器,远期预留1台扩容机位;330千伏、35千伏出线均按近远期规划配置,全站采用户内GIS设备、高压开关柜、SVG无功补偿装置等优质智能化设备。配套送出线路全长91.4公里,共计245基铁塔,接入玉门750千伏变电站,是片区风电外送的关键骨干通道。

  该项目于2025年10月全面开工,戈壁地区风沙大、温差悬殊、冬期严寒冻土施工难度大,且工序交叉密集、技术标准严苛。面对多重难题,项目部全员凝心攻坚、科学统筹,全体技术人员扎根现场、刻苦钻研,反复优化冬期施工方案、细化电气调试工艺,针对戈壁冻土浇筑、高空组塔、GIS设备精准安装等重难点工序开展技术攻关,有效破解恶劣环境下的施工技术瓶颈,严控安全质量风险。团队全员抢抓施工窗口期,高效推进各节点任务。

  升压站2025年10月10日开工,通过优化冬施方案、落实防寒防冻措施,顺利攻克冬季施工难题,于2026年2月3日完成土建交安;4月15日完成全线电气安装接线,4月27日完成全站设备试验及系统调试,6月30日完成辅助楼精装修及配套设施进场,具备生产值守条件。送出线路2025年10月11日开工,同年10月完成基础浇筑、11月完成铁塔组立、12月实现全线导地线架设,2026年4月顺利通过工程质量监督验收。

  在顺利完成对侧750千伏花海变间隔施工验收后,项目于2026年8月25日20时正式启动送电。当晚22时52分线路首次充电成功,次日凌晨完成三次充电及核相作业,线路稳定带电;8月29日凌晨4时16分,6号SVG装置成功带电,全站设备全部投运,运行状态平稳有序。

  作为千万千瓦级清洁能源项目,该项目投运后生态效益、社会效益极为显著。项目全容量并网后,预计每年可提供清洁电能超2.2亿千瓦时,可有效替代标准燃煤超6.8万吨,每年可减少二氧化碳排放约18.5万吨、二氧化硫及氮氧化物等大气污染物数百吨,大幅降低区域大气污染负荷。精准助力地方落实“双碳”战略目标,为西北地区绿色低碳高质量发展注入强劲持久的清洁能源动力。(吴昱瀚)
