“陇电入浙”工程取得关键进展 武威换流站电气A包9台换流变压器全部安装完成

2026-09-07 17:21:21     来源: 国网甘肃省电力公司
字体:
分享到:

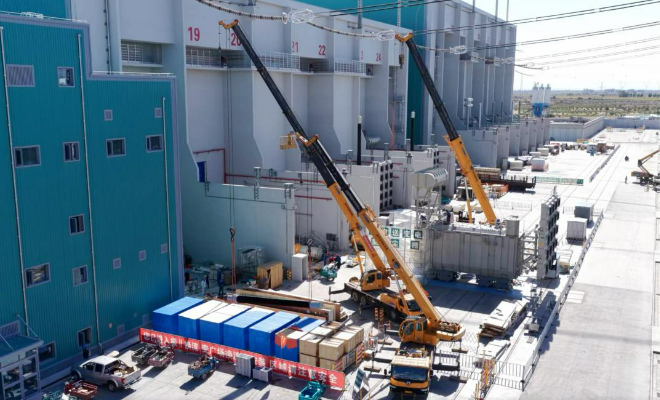

  9月1日,随着极Ⅱ低端A相换流变压器压器缓缓就位,由甘肃送变电公司承建的武威±800千伏换流站电气A包9台换流变压器压器安装任务圆满完成,标志着“陇电入浙”工程送端换流站核心设备安装取得关键进展。

  换流变压器,就是特高压直流工程的巨型“电力调压转换器”,它既要调整电压高低,还要配合核心装置完成交流电和直流电的转换,是实现“西电东送”必不可少的关键大件,个头大、精度要求高,其安装质量直接关系到整个换流站乃至整条输电线路的安全运行。高端换流变压器、低端换流变压器,并非代表设备优劣,而是“位置”和“电压等级”不同,二者如同两级接力加压单元,分工协作、缺一不可,合力撑起特高压输电需要的超高电压,保障清洁能源跨越千里外送。

  两个“首次”彰显技术实力。本次安装换流变压器成功实现两个“首次”:其中6台高端换流变压器,单台额定容量375兆伏安,为国内首次采用两台(YY)并联运行方式,短路阻抗配合精度要求高。而3台低端换流变压器,单台额定容量达750兆伏安,是目前国内应用于特高压柔性直流工程的首台套同类设备。相较常规直流换流变压器,其结构更为复杂、内部电场分布要求更为苛刻;相较以往柔直工程,其容量等级更高、技术参数更严,每一项指标都是对建设团队的全新考验。

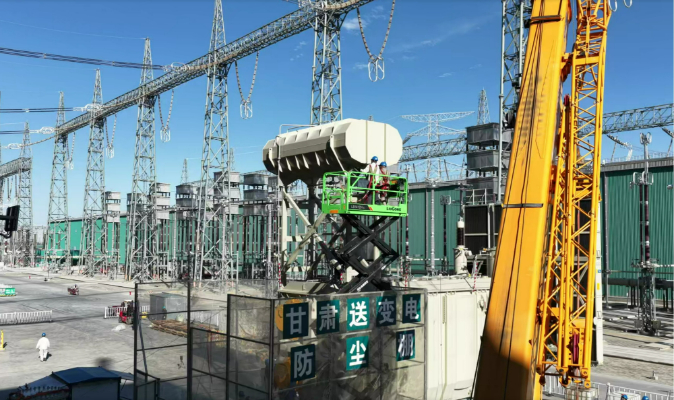

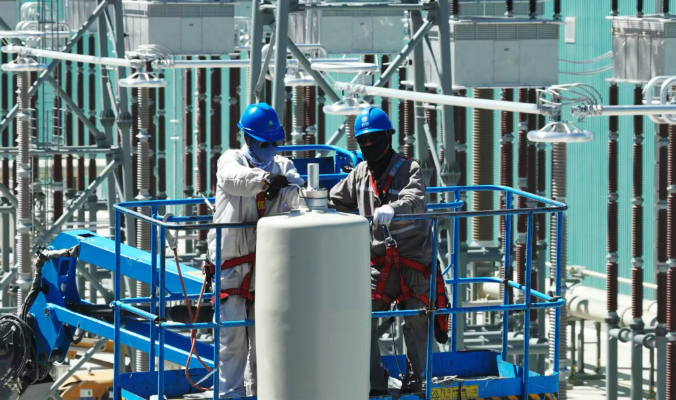

  戈壁滩上的“绣花功夫”。自今年3月初首台高端换流变压器运抵现场以来,项目团队历时近6个月,完成了全部换流变压器的附件安装、就位、抽真空、油务处理等关键工序。武威换流站地处河西走廊戈壁滩,昼夜温差大、风沙天气频繁,给高空吊装和无尘化对接带来严峻挑战。项目部推行全封闭防尘作业和精细化分层施工,逐项落实专项方案要求,每台设备安装严格开展器身检查、抽真空、真空注油、热油循环及试验等全套“体检”,确保所有设备安装零偏差、试验零缺陷,各项技术指标均优于国家标准。

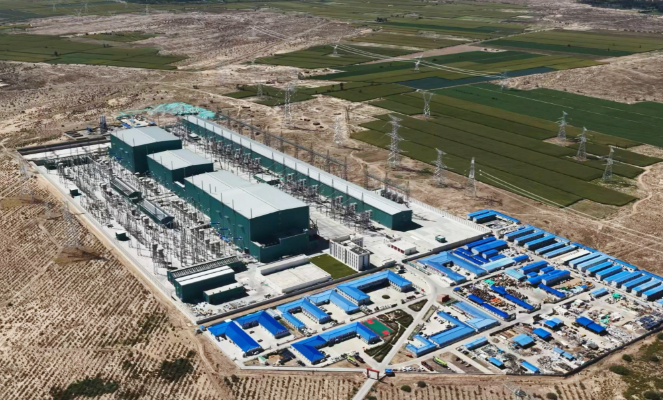

  武威换流站是“陇电入浙”工程的送端站,也是甘肃河西走廊新能源外送的重点枢纽。工程建成后,每年可向浙江输送电量超360亿千瓦时,将有效盘活西北风光新能源资源,强化西北电网互联互通,为东部用电大省提供稳定清洁的电力保障。甘肃送变电公司将持续推进直流场及阀厅剩余设备安装,为全站电气设备安装收尾和后续调试创造良好条件,全力保障工程高质量按期投运。(张涛 李小兵)
