10月22日,国网甘肃省电力公司750千伏平凉变电站新增1号主变顺利完成五次冲击试验,一次性带电成功,转入72小时试运行。此次成功投运,标志着陇电入鲁配套网架补强工程取得关键进展,为陇东新能源消纳、电力跨区外送筑牢网架支撑。

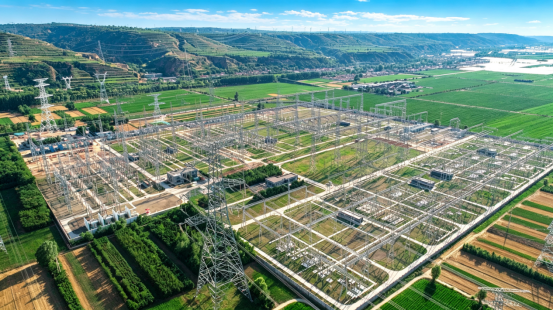

750千伏平凉变电站航拍图
陇东是甘肃千万千瓦级综合能源基地核心区域,风光资源富集、调峰电源充足。750千伏平凉变电站地处甘陕宁三省电网交汇点,是省间电力互济战略枢纽、陇东风光火储一体化调配关键支点,也是±800千伏陇电入鲁特高压直流的重要配套交流站点。该站主要承接多元电源汇集任务,联通甘肃主网、关中负荷中心与宁夏南部电网,承担省际余缺调剂、潮流转供、能源优化配置等工作职能。
近年来,随着陇东新能源集中投产、工矿负荷持续增长,平凉变原有单台主变容量趋近饱和。本次工程新增210万千伏安主变,同步完善三侧一二次、消防等配套设施,有效破除主变容量瓶颈。工程投运后,可实现平凉变与兰州东、麦积、庆阳北电网解环运行,破解区域负荷增长与新能源送出双重约束,保障区域重点用户可靠用电,持续提升电网安全稳定水平,夯实甘肃主网安全运行根基。

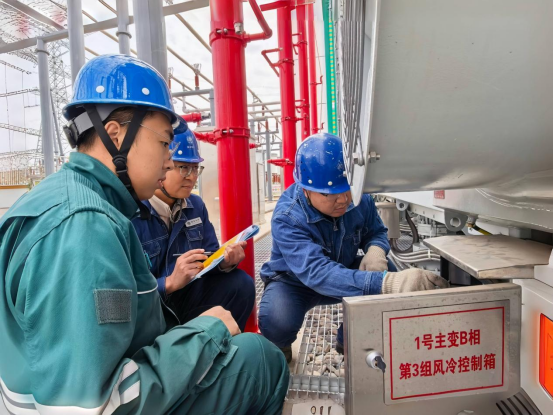

10月19日,国网甘肃超高压公司变电检修人员开展750千伏平凉变1号主变验收。(邵建军 摄)
为保障工程验收启动工作高效推进,国网甘肃省电力公司统筹谋划、精准部署,指导国网甘肃超高压公司迅速组建专项攻坚工作组,集结运维、检修、高压试验、继电保护等多专业骨干成立作业专班。作业团队倒排工期、紧盯节点,编制严密的送电专项方案,细化岗位责任、分解工作任务;严格落实“日清日结”工作机制,每日开展班前安全交底、班后问题复盘,多轮次开展风险研判,建立问题台账、实施动态销号管控,全面落实人防、物防、技防保障措施,全过程严守安全红线、严把工艺质量关口。
据国网甘肃省电力公司设备部相关负责人介绍,“扩建前,站内受单台主变容量制约,新能源消纳与跨区外送空间受限。新增1号主变投运后,全站变压器总容量提升至420万千伏安,打通多能互补调配堵点,为风光绿电远距离输送提供有力支撑。”本次投运验收自10月8日正式启动,40余名作业人员连续攻坚14天,严格执行标准化作业流程和“两票三制”管理要求,对照五通验收标准、十八项反措及标准工艺规范从严开展验收。现场累计执行倒闸操作票160余份,依托46张验收卡完成主变本体、冷却系统、二次回路全项目核查,对设备信号、通信链路开展反复校核,实现操作实施、试验检测、缺陷整改全流程闭环管控。
作为陇电入鲁特高压送端配套工程,本次网架扩容有效强化陇东能源基地电源汇集能力,提升新能源与调峰电源协同调配水平,畅通风光火电跨省外送通道,保障大容量绿电可靠输送,助力甘鲁两省能源互补互济。(王萍 李旋)
