10月25日,国网甘肃超高压公司750千伏武胜变电站武郭二线等相关线路顺利送电,标志着该站第四轮断路器改造工程圆满收官。改造期间,该公司应用国网首创“智能转运+精准吊装”组合工法,破解老旧变电站GIS设备狭小空间改造难题,全年累计转运约460吨重型设备,有力支撑陇电入浙配套工程建设,为西电东送大通道安全稳定运行筑牢网架基础。

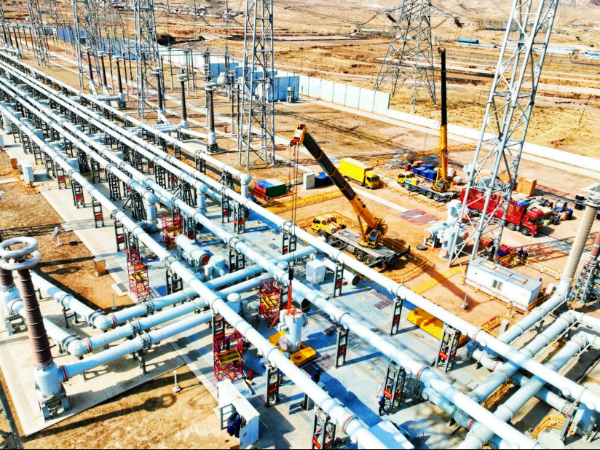

10月9日,国网甘肃超高压公司750千伏武胜变断路器更换工作现场。(王萍 摄)
武胜变电站是西北750千伏主网架关键枢纽。按照陇电入浙工程建设需要,站内断路器短路开断电流由50千安升级为63千安。站内空间紧凑,大型吊车难以进场,传统方式需吊车跨越带电母线吊装,安全风险高。为此,国网甘肃超高压公司联合设备厂家攻关,历时近一年研发大载重GIS智能转运装置并投入使用。
现场的智能转运装置体量小巧、承载力强,可在狭小间隔内转向、对位。施工采用“吊车协同、小车精调、远程操控、分段转运”模式:设备先吊至转运装置,从母线下方穿行至作业区域后再二次吊装对接;路面提前铺设钢板加固。转运装置搭载避障、防撞、声光告警防护,作业不跨越带电母线,实现十吨级设备毫米级就位,从源头降低设备磕碰、停电风险,提升本质安全水平。
本年度武胜变断路器改造分四轮实施,已实战应用这套智能转运装置120余次,完成8台断路器、16台电流互感器、16组隔离开关及接地刀闸更换,设备总重约460吨。本次改造共涉及13个间隔,目前已完成8个,进度约61%,剩余5个间隔计划明年5月前完工。(王萍 李旋)
